(1)工程车开行依据
①按“施工行车通告”或日补充计划或临时补修计划的规定和要求执行,发布工程车开行的调度命令。
②临时的特殊情况按行车调度员命令执行。
(2)工程车开行指挥的规定
①非运营时间,行车调度员负责工程车进路监控,与工程车驾驶员、车长的联络及与各站布置、落实工程车开行的有关事宜。
②负责与相关车站办理施工清点登记、审批和销点工作;工程车开车前发布好相关的书面调度命令。
③行车调度员在同意工程车开车前,必须在“线路施工作业登记表”上确认工程车运行的前方进路无施工作业,并在OCC联锁工作站上确认工程车运行的前方进路已准备好。
④工程车驾驶员在出车前,应仔细检查轨道平板车和内燃机车的连挂情况,连挂达不到规定要求时,工程车不允许开行。
⑤在工程车出车辆段前,工程车驾驶员要与行车调度员试验无线电的性能;工程车在运行中行车调度员要加强与驾驶员和车长的联系,掌握工程车运行计划,确认进路。
⑥行车调度员组织工程车正线运行时,应尽量避免分段行车;当前方施工作业未按时结束或因特殊情况须组织工程车分段运行时,应提前一个站扣停工程车,并使用调度电话,通知工程车驾驶员允许运行的起、止站,受令人必须要原话复诵。
⑦遇到以下情况时,行车调度员应提前通知车站接发工程车:向驾驶员发布书面调度命令;当行车调度员使用无线电联系不到驾驶员时,须通过车站拦停工程车询问情况;临时需要拦停工程车。
在正常情况下,工程车在正线运行时,应按闭塞方式组织运行,凭地面信号及调度命令行车。一个联锁区同一线路原则上只准有一列工程车运行,工程车之间至少应保证一个区间的间隔。同一联锁区必须开行多列工程车或间隔不能满足时应由值班主任同意。工程车在区间、非联锁站及无信号机的车站作业后折返时,凭调度命令行车。
在特殊情况下,可根据控制中心行车调度员的调度命令,采用封锁区间运行的方法,但必须符合下列要求:
②封锁区间内无其他施工、维修作业。
③列车不准越出封锁区间范围运行。
④列车必须按规定的时间离开封锁区间。
⑤封锁区间两端应按规定设置防护设施。
工程车在有道岔车站进行转线调车作业时,驾驶员应在道岔区段防护信号机前规定的位置停车,使用无线手持台向车站行车值班员报告说明车辆现在的位置、去向和行车相关的作业,车站行车值班员接到驾驶员的行车报告后,检查线路,办理相关的进路,开放信号,驾驶员按照相应的显示信号并确认道岔位置(道岔处于定位或反位)正确后,进行转线调车作业。
在道岔区段防护信号出现故障时,工程车进入线路道岔区段,车站行车值班员必须将线路上道岔按工程车运行方向在ATS单元控制台(或鼠标控制台)上将道岔进行锁闭,驾驶员按车站行车值班员引导手信号进行相关的作业。
工程车驾驶员应注意工程车停车位置,尽量使工程车停在平直长坡道上;不能停在平直长坡道上的工程车,应注意做好防溜措施,必须在车辆两端放置防溜设施,防止车辆溜放。(www.zuozong.com)
工程车驾驶员应在出车前对车辆(含轨道平板车)的走行部位、连挂装置和制动装置进行性能检查,状态良好、合格后方能使用。在行车中工程车驾驶员应注意观察车辆的状态,确保施工作业过程中工程车的安全运行。
(3)工程车可以牵引运行,也可推进运行,各站按正常列车办理。
(4)工程车中车辆编挂作业由车长负责检查。工程车装载货物高度超过距轨面3800mm时,接触网必须停电。
(5)工程车进出正线的规定
①工程车必须在本线路最后一列电客车之后运行,并保持数个站间区间的间隔(一般情况下为4个站间距),以保证运行安全。
②工程车必须在正线第一列客车运营前60min出清正线。
③工程车在车站始发或停车后再开时,驾驶员要确认地面信号或按行车调度员的命令行车。
④车站原则上不用接发列车,工程车在运行中驾驶员、车长通过电台加强与车站联系,掌握运行计划,确认运行进路。开行超长、越限、超重货物的工程列车时,车站必须派人在站台监督列车运行,发现危及安全时应及时显示停车信号,并报告行车调度员。
⑤工程车到达指定的施工作业区域后,行车调度员应根据施工计划及时发布书面命令封锁该作业区,并布置有关防护措施。待施工结束后,再开通有关线路,安排工程车回车辆段。
⑥工程车编挂有平板车时,因施工或装卸货物的需要,可以在中途站甩下作业,但要做好安全防护及防溜安全措施,返回时要挂走。平板车在区间原则上不准甩下作业。工程车在有坡度的线路上施工停靠时,不得进行分解、连挂等一系列作业。
⑦工程车驾驶员应随时注意出车前、行车过程中的车辆运行状态,发现问题及时报控制中心行车调度员。
⑧工程车载有工具、物品和空载运行时,都不得侵入行车限界。工程车载有工具、物品时,应安放稳固,必须有防范工程车在行驶过程中工具和物品滑落的安全措施。工程车在区间装卸工具、物品时,施工负责人应指挥工程车停于指定的规定位置,不得主观随意停放,要确保工具、物品装卸的安全。
⑨工程车在线路上行驶时,工程车驾驶员应注意瞭望前方线路情况,防止有施工工具、材料、物品和施工人员突然侵入行车限界,并注意前方道岔开行方向是否正确。工程车在线路行驶过程中,要平稳地走行,不得急停急动。
⑩内燃机车在连挂轨道平板车时,轨道平板车不允许载人。工程车在运行过程中,车上人员应按相关的规定要求站好,不得妨碍驾驶员的瞭望视野。
⑪11工程车在线路上临时停放时,必须放置防滑、防溜装置,车辆两端要放置警示标志。
⑪12遇有线路、道岔等行车设备检修完工后,按规程规定使用工程车配合试运转作业时,要有施工负责人和专业工程技术人员在现场负责技术问题,由施工负责人指挥工程车运行。

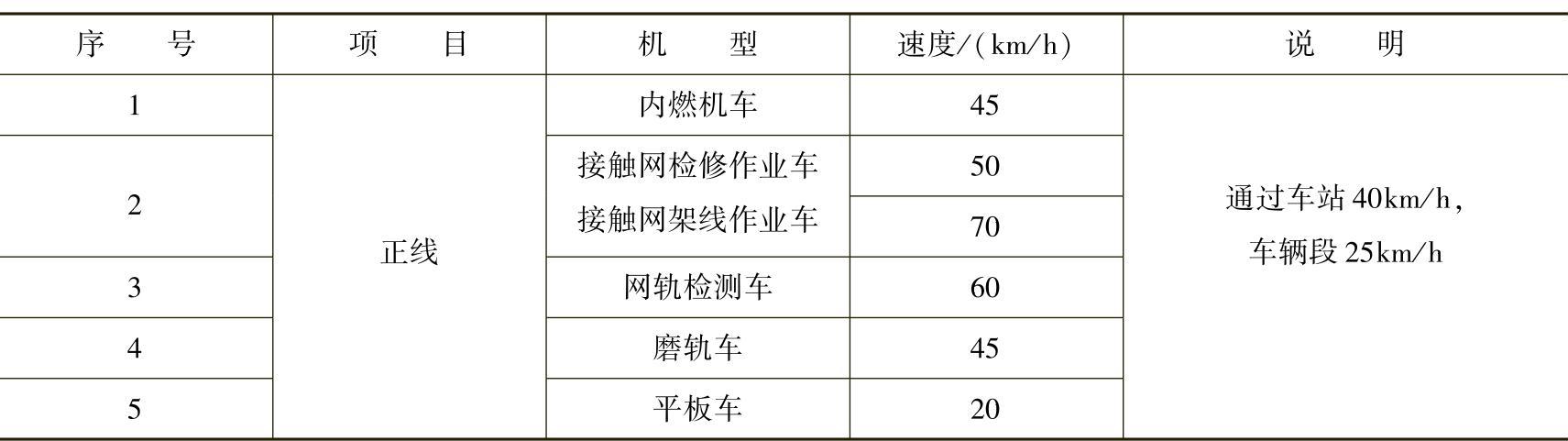

⑪13工程车驾驶员必须掌握好工程车运行速度,按规定速度操作运行。工程车运行速度见表8-1。
表8-1 工程车运行速度
