城市轨道交通工程定额套用实例

以HZ地铁6号线二期FB停车场为例,其路基及站场工程“市政预算定额2018”的套用过程如表6.3.2所示。

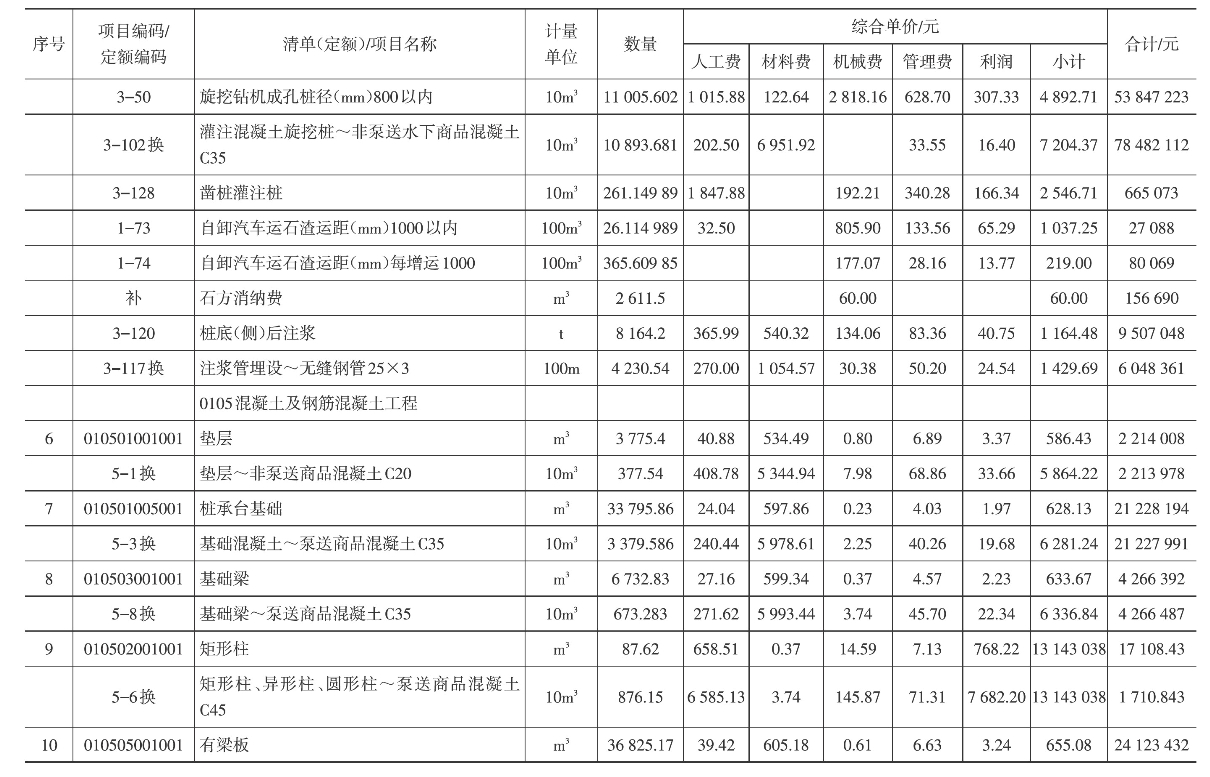

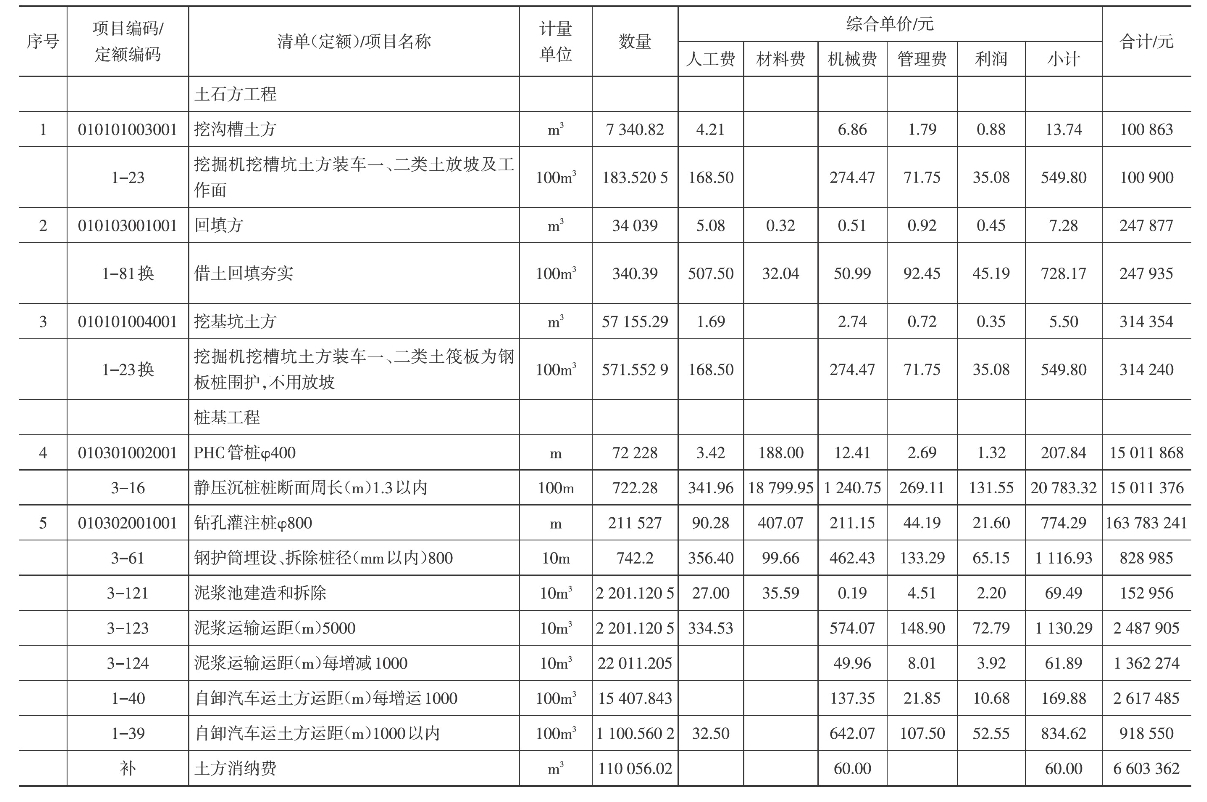

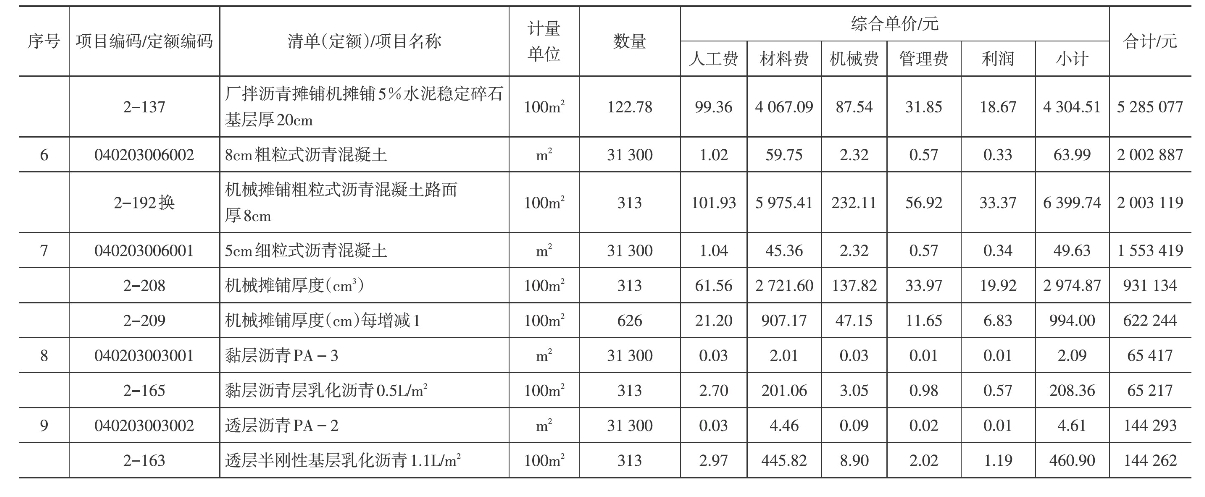

表6.3.2 站场及路基工程工程量清单与计价表

(续表)

(一)土石方工程

1.挖一般土方

(1)土方开挖。根据土壤类别套用机械土方工程中的1-71、1-72、1-73子目,定额工程量等于清单工程量。

(2)机械运土方。分别套用机械运土方中的1-94、1-95子目,工作内容为装土、自卸汽车运土。本例中土方63 997m3+8 000m3=71 997m3为现场利用土方不外运,其余土方外运处置,故运土方定额量为清单量减去利用土方工程量,土方的运距根据项目所在地实际情况确定,本例中土方运距按15km考虑,根据实际土方外运情况考虑60元/m3消纳费。

2.回填方

(1)土方二次开挖。套用定额1-71子目。本例中因有300 638m3为利用现场土方回填,需要二次转驳开挖。

(2)机械回填夯实。套用定额1-112子目,项目为“机械填土碾压振动压路机”,工作内容为填土碾压:回填、推平、碾压,工作面内排水。本例中因有87 409m3开挖土方不能利用,需进行缺土外购,故外购土方的材料价格需作为新增材料补入定额工料机中。

(3)机械装运土方。考虑自卸汽车运土,定额编号为1-94、1-95子目,土方的运距根据项目所在地实际情况确定,本例中利用土回填按短驳1km考虑,借土回填按15km考虑。

(二)道路工程

1.双向土工格栅

套用定额2-60子目,定额工程量等于清单工程量。

2.塘渣垫层

套用定额2-68子目,定额工程量等于清单工程量。

3.水泥稳定碎石

套用定额2-137子目,定额工程量等于清单工程量。

4.沥青混凝土

根据粗粒式、中粒式、细粒式及人工或机械摊铺套用定额2-184至2-209子目,定额工程量等于清单工程量。本例中8cm粗粒式沥青混凝土套用定额2-192,并应注意厚度的换算。本例中5cm细粒式沥青混凝土套用定额2-208及2-209,2-209的定额量需乘以2。

5.透层、黏层

套用定额2-160至2-171子目,定额工程量等于清单工程量。

以HZ地铁6号线二期FB停车场为例,其房建工程“房建预算定额2018”的套用过程如下(见表6.3.3)。

(三)桩基工程

1.预制钢筋混凝土管桩

预应力混凝土预制桩根据桩周长,一般现场施工场地要求采用静压法套用3-16、3-17、3-18、3-19子目,预应力混凝土预制桩按信息价成品购入。

2.钻孔灌注桩

(1)埋设钢护筒。根据桩径大小选择套用相应的定额。本例钻孔灌注桩桩径为800mm,故应套用3-61子目。钢护筒的定额工程量以“m”计,护筒埋置深度应根据设计要求或桩位的水文地质情况确定,一般情况埋置深度宜为2~4m。本例中取钢护筒埋置深度为2m。

(2)泥浆池建拆、泥浆外运。本项工作内容为泥浆池建造、拆除及泥浆装卸、运输,分别套用3-121、3-123、3-124子目。本例中钻孔灌注桩根据设计要求,采用旋挖成孔灌注桩,泥浆池建拆,泥浆外运工程量按成孔工程量乘以0.2计算,泥浆运距按15km考虑。

(3)旋挖桩成孔。根据桩径大小选择套用相应的定额。本例应套用3-50子目。成孔工程量按成孔长度乘以设计桩截面积以“m3”计算,成孔长度为工程量清单量再加上空钻长度。本例中的钻孔灌注桩空钻长度为2m。

(4)灌注混凝土。本项工作内容为安装、拆除导管,浇筑混凝土,应根据成孔工艺选择定额子目,本例套用3-102子目。钻孔桩灌注混凝土工程量按设计桩截面积乘以桩长以“m3”计算,桩长=设计桩长+加灌长度,本例中按设计要求加灌长度为2m,浇筑混凝土的强度无需调整。

(5)桩底注浆。本例设计图中明确“后注浆钢导管采用直径25mm且壁厚为3mm的Q235B钢管,桩端注浆量(注浆量均指水泥重量)不小于2.2t”,应分别套用3-117、3-120子目,即注浆管埋设、桩底(侧)后注浆,本例中注浆管型号无需调整。

(6)岩石成孔增加费。根据桩径大小选择套用相应的定额,套用3-55至3-59子目。岩石成孔增加费工程量按入岩数量以“m3”计算,本例中的“入全截面进入持力层(圆砾层)不小于1.6m”,以是否进入中风化岩作为入岩判断的标准,无需套用入岩增加费。

(7)凿桩顶混凝土。凿桩顶混凝土套用定额3-128子目,数量为桩顶加灌方量。

(8)土石方外运。土方外运考虑自卸汽车运土,套用定额1-39、1-40子目。土方外运量按成孔工程量计算,运距按15km考虑,根据实际外运情况考虑60元/m3消纳费。

石方外运考虑自卸汽车运石方,套用定额1-73、1-74子目。石方外运量为桩顶凿除方量,运距按15km考虑,根据实际外运情况考虑60元/m3消纳费。

(四)混凝土及钢筋混凝土工程

车辆段/停车场中现浇混凝土结构主要运用“房建预算定额2018”第五章“混凝土及钢筋混凝土工程”的相应定额子目,一般包括垫层、桩承台基础、基础梁、柱、有梁板、楼梯等混凝土浇筑及其钢筋工程,商品混凝土强度等级根据设计要求予以换算。本例中分部分项工程量清单综合单价中不包含模板相关费用,模板项目在技术措施项目中开列并计算费用。其中上盖盖体除考虑模板外还需考虑超危支撑架。(www.zuozong.com)

1.混凝土垫层

套用定额5-1子目,定额中混凝土强度等级为C15调整为C20。

2.桩承台基础

套用定额5-3子目,定额中混凝土强度等级为C30调整为C35。

3.基础梁

套用定额5-8子目,定额中混凝土强度等级为C30调整为C35。

4.柱

一般矩形柱、圆形柱、异形柱均套用5-6子目,构造柱套用5-7子目,本例中将定额中混凝土强度等级由C30调整为C45。

5.有梁板

套用5-9矩形梁、异形梁、弧形梁子目和5-16平板子目,本例中将定额中混凝土强度等级均由C30调整为C35/P8,在套用信息价时,还应注意需采用防水混凝土的价格。定额中梁与板的工程量按计算规则计算,本例梁与板工程量按0.51∶0.49比例分摊。

6.直形楼梯

套用5-24子目,本例中将定额中混凝土强度等级由C30调整为C35。

7.钢筋工程

(1)现浇构件钢筋分为现浇构件圆钢筋、现浇构件带肋钢筋,根据钢筋直径不同分别套用相应定额子目,可套用5-36至5-45子目,本例中套用5-36、5-40定额子目。

(2)预埋铁件根据铁件重量分别套用5-95、5-96子目。

(3)声测管制作、焊接、埋设安装套用3-118子目。值得注意的是,使用声测管型号不同时,需对声测管型号进行调整,本例中需由声测管D50×3.5调整为D54×2。

(4)钻孔灌注桩钢筋的制安,应套用定额5-54、5-55子目,本例中只有HRB400钢筋,故套用5-55子目。

(五)防水工程

屋面防水

本例中屋面防水做法为“70厚C20细石混凝土保护层,配φ6的Ⅰ级钢,双向@150,钢筋网片绑扎(设分隔缝不大于6m×6m)+干铺油毡一层+3mm厚自粘聚合物改性沥青防水卷材+2mm厚单组份聚氨酯防水涂料+20mm厚1∶3水泥砂浆找平层”,分别套用定额5-36、9-1、9-5、9-51、9-88、5-98子目,并将9-51定额中改性沥青自粘卷材替换为3mm厚。

(六)措施项目

1.组织措施费

按照当地计价规范、文件及取费定额计算即可,招标控制价一般均采用取费区间(上、下限)的中值。

2.施工技术措施费

施工技术措施费根据已有的施工筹划和安排综合考虑,如果没有现成的施工筹划,则根据现场踏勘后常规的施工方案编制。

常规的技术措施项目在此不再赘述,主要介绍一下高危支撑架费用。

高危支撑架包含地面硬化处理和高危支撑架的搭拆及租赁费用两部分内容。

(1)地面硬化处理:①地面硬化本例中采用200mm厚C25素混凝土,套用5-1子目,混凝土强度等级由C15调整为C25。②地面硬化拆除及外运弃置,套用16-3、1-70、1-73、1-74子目,包含拆除、装车、外运等工作内容。

(2)高危支撑架搭拆及租赁费用:①高危支撑架的搭拆费套用5-190、5-191子目,本例中顶盖高度为9m,套用5-190子目。②高危支撑架的租赁费在没有专项方案时,搭设材料的数量按超危支撑架空间体积定额暂定用量、使用时间暂定两个月、租赁单价按当地信息价或合同约定计算;在有专项方案时,搭设材料的数量和使用时间按专项施工方案计算,使用时间按专项施工方案中的架体开始搭设日至完成拆除日的持续天数计算;搭设材料的使用费用,按搭设材料的数量乘以租赁单价(按当地信息价或合同约定)计算。本例中支撑架按35kg/m3计算,按3个月考虑,搭设材料的租赁单价由信息价购入。

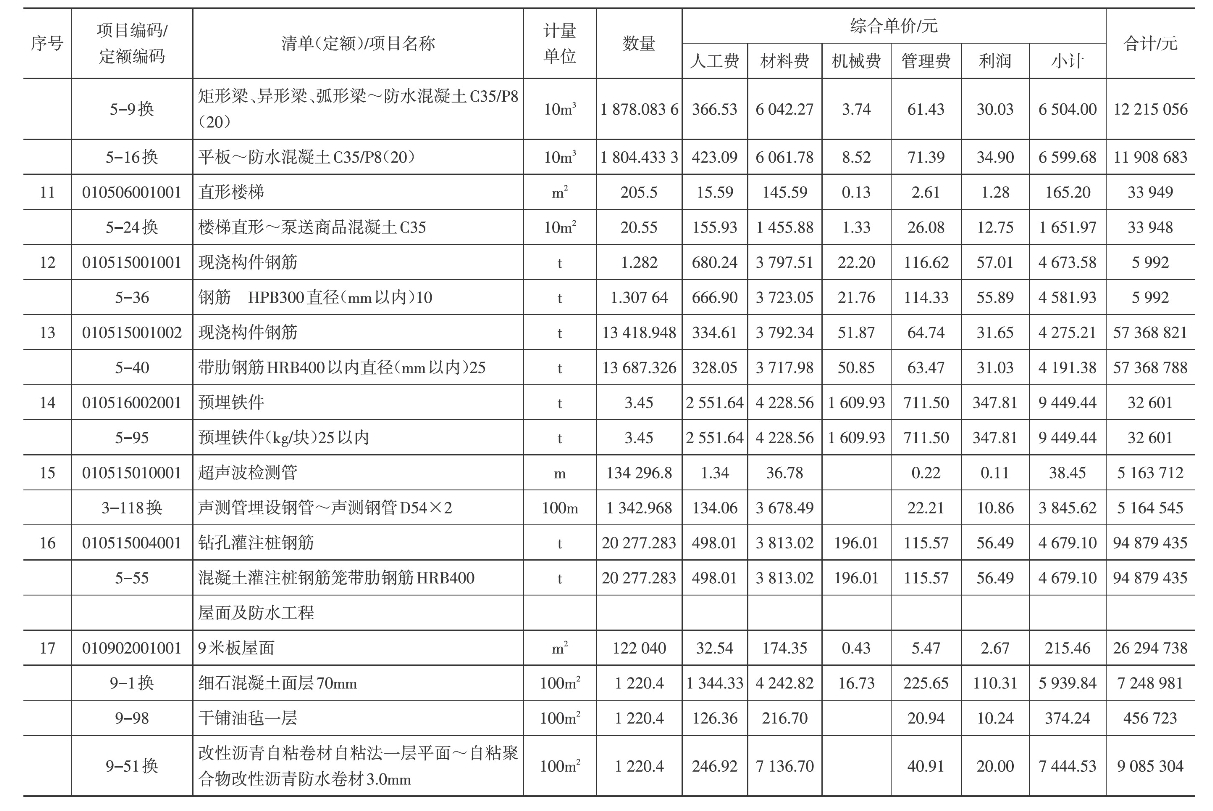

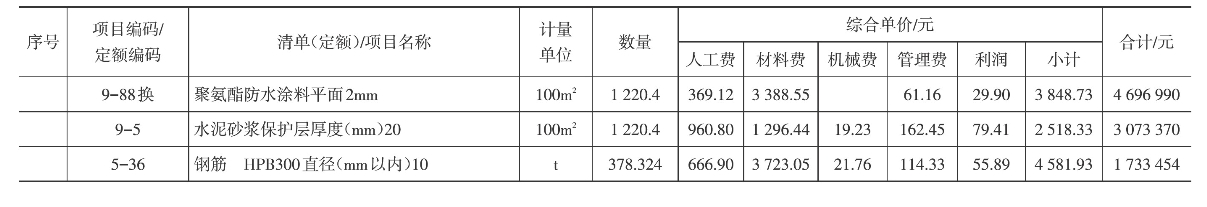

建筑工程量清单与计价如表6.3.3所示。

表6.3.3 建筑工程工程量清单与计价表

(续表)

(续表)

(续表)
