本部分共分3节13个项目,包括土方工程、石方工程和回填。适用于建筑物和构筑物的土石方开挖及回填工程。
工程量清单的工程量,按《房屋建筑与装饰工程工程量计算规范》规定“是拟建工程分项工程的实体数量”。
1)土方工程010101
010101001,平整场地。项目特征:(1)土壤类别;(2)弃土运距;(3)取土运距。计量单位为“m2”。工程量计算规则:按设计图示尺寸以建筑物首层建筑面积计算。工作内容包括:(1)土方挖填;(2)场地找平;(3)运输。
010101002,挖一般土方。项目特征:(1)土壤类别;(2)挖土深度;(3)取土运距。计量单位为“m3”。工程量计算规则:按设计图示尺寸以体积计算。工作内容包括:(1)排地表水;(2)土方开挖;(3)围护(挡土板)及拆除;(4)基底钎探;(5)运输。
010101003,挖沟槽土方;010101004,挖基坑土方。项目特征:(1)土壤类别;(2)挖土深度;(3)取土运距。计量单位为“m3”。工程量计算规则:按设计图示尺寸以基础垫层底面积乘以挖土深度计算。工作内容:(1)排地表水;(2)土方开挖;(3)围护(挡土板)及拆除;(4)基底钎探;(5)运输。
010101005,冻土开挖。项目特征:(1)冻土厚度;(2)弃土运距。计量单位为“m3”。工程量计算规则:按设计图示尺寸开挖面积乘厚度以体积计算。工程内容:(1)爆破;(2)开挖;(3)清理;(4)运输。
010101006,挖淤泥、流砂。项目特征:(1)挖掘深度;(2)弃淤泥、流砂距离。计量单位为“m3”。工程量计算规则:按设计图示位置、界限以体积计算。工作内容:(1)开挖;(2)运输。
010101007,管沟土方。项目特征:(1)土壤类别;(2)管外径;(3)挖沟深度;(4)回填要求。计量单位为“m”或“m3”。工程量计算规则:(1)以“m”计量,按设计图示以管道中心线长度计算。(2)以“m3”计量,按设计图示管底垫层面积乘以挖土深度计算;无管底垫层按管外径的水平投影面积乘以挖土深度计算,不扣除各类井的长度,井的土方并入。工作内容:(1)排地表水;(2)土方开挖;(3)围护(挡土板)、支撑;(4)运输;(5)回填。
2)石方工程010102
010102001,挖一般石方。项目特征:(1)岩土类别;(2)开凿深度;(3)弃碴运距。计量单位为“m3”。工程量计算规则:按设计图示尺寸以体积计算。工作内容:(1)排地表水;(2)凿石;(3)运输。
010102002,挖沟槽石方。项目特征:(1)岩土类别;(2)开凿深度;(3)弃碴运距。计量单位为“m3”。工程量计算规则:按设计图示尺寸沟槽底面积乘以挖石深度以体积计算。工作内容:(1)排地表水;(2)凿石;(3)运输。
010102003,挖基坑石方。项目特征:(1)岩土类别;(2)开凿深度;(3)弃碴运距。计量单位为“m3”。工程量计算规则:按设计图示尺寸基坑底面积乘以挖石深度以体积计算。工作内容:(1)排地表水;(2)凿石;(3)运输。
010102004,挖管沟石方。项目特征:(1)岩石类别;(2)管外径;(3)挖沟深度。计量单位为“m”或“m3”。工程量计算规则:(1)以“m”计量,按设计图示以管道中心线长度计算;(2)以“m3”计量,按设计图示截面积乘以长度计算。工作内容:(1)排地表水;(2)凿石;(3)回填;(4)运输。
3)回填010103
010103001,回填方。项目特征:(1)密实度要求;(2)填方材料品种;(3)填方粒径要求;(4)填方来源、运距。计量单位为“m3”。工程量计算规则:按设计图示尺寸以体积计算。(1)场地回填:回填面积乘平均回填厚度;(2)室内回填:主墙间面积乘回填厚度,不扣除间隔墙。(3)基础回填:按挖方体积减去自然地坪以下埋设的基础体积(包括基础垫层及其他构筑物)。工作内容:(1)运输;(2)回填;(3)压实。
010103002,余方弃置。项目特征:(1)废弃料品种;(2)运距。计量单位为“m3”。工程量计算规则:按挖方清单项目工程量减利用回填方体积(正数)计算。工作内容:余方点装料运输至弃置点。
4)应用案例
【例10-1】某三类建筑工程人工开挖基坑土方项目,基础垫层尺寸(每边比基础宽100mm)2m×4m,挖土深度2m,三类干土,双轮车弃土距离100m,弃土量为挖土量的60%,共20个基坑。计算该分部分项工程量清单。
【解】(1)确定项目编码和计量单位
套《房屋建筑与装饰工程工程量计算规范》项目编码为010101004001和010103002001,取计量单位为m3。
(2)按《房屋建筑与装饰工程工程量计算规范》规定计算工程量
挖基坑土方V=2m×4m×2m×20个=320m3
余方弃置V=弃土量为挖土量的60%=320×60%=192m3

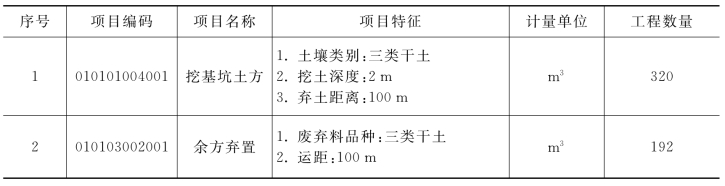

清单格式见表10-15。
表10-15 清单格式
(3)按江苏省计价定额计算工程量
1-60 挖三类干土,深度3m以内
基坑挖深2m,三类干土,因此需要放坡,放坡系数1∶0.33。
由于无具体图纸,施工工作面暂时按混凝土基础、工作面300mm计算,从基础边开始留设。
因此:基坑下口面积F1=(2+0.2×2)×(4+0.2×2)=2.4×4.4=10.56m2
基坑上口面积F2=(2.4+2×0.33×2)×(4.4+2×0.33×2)
=3.72×5.72=21.28m2
基坑中部面积F0=(2.4+0.33×2)×(4.4+0.33×2)(www.zuozong.com)
=3.06×5.06=15.48m2
总挖土量=31.25×20个=625.00m3
1-92+1-95 单(双)轮车运输100m
运土量V=625.00×60%=375.00m3

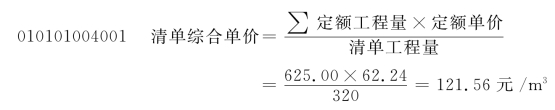

(4)套价、组价
1-60 挖三类干土,深度3m以内 综合单价:62.24元/m3
1-92+1-95 单(双)轮车运输100m 综合单价:24.27元/m3
【例10-2】计算图9-24土方工程清单工程量和定额工程量(依据江苏省2014《建筑与装饰工程计价定额》计算),并算出清单综合单价。已知土壤为三类干土,就地堆放土方为总挖土方量的60%,其余运走,双轮车弃土距离50m。
【解】(1)清单工程量
010101001001 平整场地 工程量:S=(12.6+0.24)×(9+0.24)=118.64m2
010101003001 挖沟槽土方 垫层长:L=L中+L净=43.20+13.20=56.4m
垫层宽:0.8m,挖土深:1.05m
V=56.4×0.8×1.05=47.38m3
010101004001 挖基坑土方 垫层长:1.4m,垫层宽:1.4m,挖土深度:1.05m
V=1.4×1.4×1.05=2.06m3
010103002001 余方弃置 V=总挖土方量的40%=(47.38+2.06)×40%
=49.44×40%=19.78m3

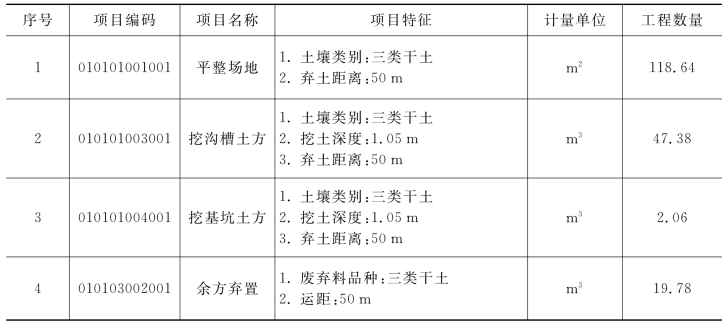

清单格式见表10-16。
表10-16 清单格式
(2)定额工程量(依据江苏省2014《建筑与装饰工程计价定额》计算)
1-98 人工平整场地 S=(12.6+0.24+4)×(9+0.24+4)=222.96m2
1-27 人工挖地槽(三类干土,深1.5m以内)
V基槽=63.50+19.40=82.90m3(计算过程详见例9-3)
1-59 人工挖地坑(三类干土,深1.5m以内)
V坑=(0.6+0.6+0.3+0.3)×(0.6+0.6+0.3+0.3)×1.05
=3.40m3(计算过程详见例9-3)
1-92 单(双)轮车运输 V基槽=(82.90+3.40)×40%=34.52m3

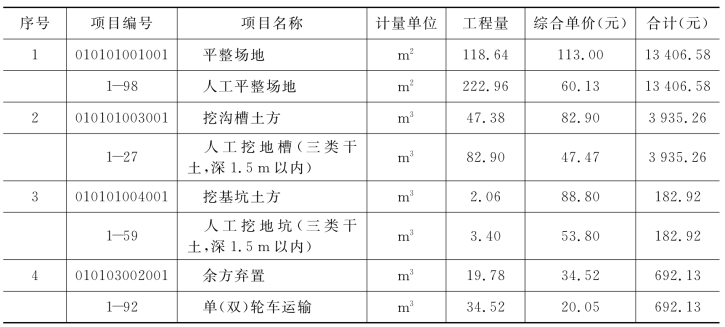

(3)组价,详见表10-17
表10-17 清单综合单价计算
