土石方工程施工技巧-《建筑工程造价》

时间:2023-09-24 理论教育 版权反馈
【摘要】:建筑工程施工的场地和基础、地下室的建筑空间,都是由土、石方工程施工完成的。土、石方工程造价与地基土的类别和施工组织方案关系密切。表9-4机械土方坡度系数表④机械挖土方工程量,按机械实际完成工程量计算。机械挖土、石方单位工程量小于2 000m3或在桩间挖土、石方,按相应定额乘以系数1.10。3)工程量计算规则人工土方①计算土、石方工程量前,应确定下列各项资料:A.土壤及岩石类别的确定。

土石方工程施工技巧-《建筑工程造价》

建筑工程施工的场地和基础、地下室的建筑空间,都是由土、石方工程施工完成的。所谓土、石方工程,即采用人工或机械的方法,对天然土(石)体进行必要的挖、运、填,以及配套的平整、夯实、排水、降水等工作内容。土、石方工程施工的特点是人工或机械的劳动强度大,施工条件复杂,施工方案要因地制宜。土、石方工程造价与地基土的类别和施工组织方案关系密切。

1)概述

本节设置人工土、石方和机械土、石方两部分,共设置359个子目。

(1)人工土、石方主要内容包括:人工挖一般土方,3m<底宽≤7m的沟槽挖土或20m2<底面积≤150m2的基坑人工挖土,底宽≤3m且底长>3倍底宽的沟槽人工挖土,底面积≤20m2的基坑人工挖土,挖淤泥、流砂、支挡土板,人工、人力车运土、石方(碴),平整场地、打底夯、回填,人工挖石方,人工打眼爆破石方,人工清理槽、坑、地面石方等项目。

(2)机型土、石方主要内容包括:推土机推土,铲运机铲土,挖掘机挖土,挖掘机挖底宽≤3m且底长>3倍底宽的沟槽,挖掘机挖底面积≤20m2的基坑、支撑下挖土,装载机铲松散土、自卸自运土,自卸汽车运土,平整场地、碾压,机械打眼爆破石方,推土机推碴,挖掘机挖碴,自卸汽车运碴等项目。

2)本节说明

(1)人工土、石方

①土壤及岩石的划分

A.土壤划分(见表9-1)

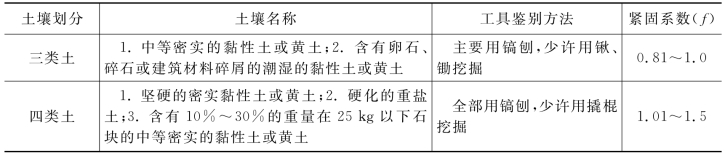

表9-1 土壤划分

续表9-1

B.岩石划分(见表9-2)

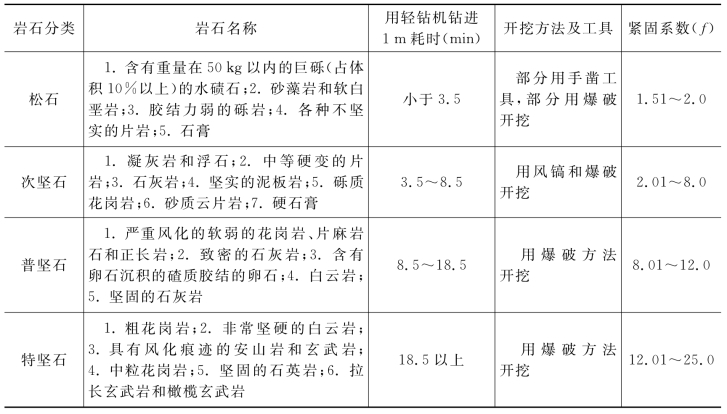

表9-2 岩石划分

②土、石方的体积除定额中另有规定外,均按天然实体积计算(自然方),填土按夯实后的体积计算。

③挖土深度一律以设计室外标高为起点,如实际自然地面标高与设计地面标高不同时,其工程量在竣工结算时调整。

④干土与湿土的划分,应以地质勘察资料为准。如无资料时以地下常水位为准,常水位以上为干土,常水位以下为湿土。采用人工降低地下水位时,干、湿土的划分仍以常水位为准。

⑤运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。取自然土回填时,按土壤类别执行挖土定额。

⑥支挡土板不分密撑、疏撑均按定额执行,实际施工中材料不同均不调整。

⑦大开挖的桩间挖土按打桩后坑内挖土相应定额执行。

(2)机械土、石方

①机械土方定额是按三类土计算的;如实际土壤类别不同时,定额中机械台班量乘以表9-3系数。

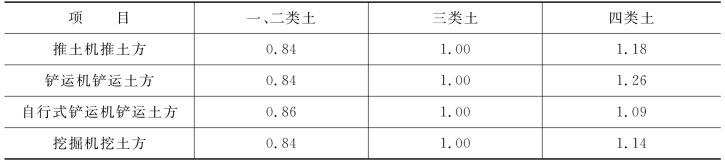

表9-3 土壤类别换算系数

②土、石方体积均按天然实体积(自然方)计算;推土机、铲运机推、铲未经压实的堆积土时,按三类土定额项目乘以系数0.73。

③推土机推土、推石,铲运机运土重车上坡时,如坡度大于5%时,其运距按坡度区段斜长乘系数计算(见表9-4)。

表9-4 机械土方坡度系数表

④机械挖土方工程量,按机械实际完成工程量计算。机械确实挖不到的地方,用人工修边坡、整平的土方工程量套用人工挖土方(最多不得超过挖方量的10%)相应定额项目人工乘以系数2。机械挖土、石方单位工程量小于2 000m3或在桩间挖土、石方,按相应定额乘以系数1.10。

⑤机械挖土均以天然湿度土壤为准,含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时,另行计算。

⑥本定额自卸汽车运土,对道路的类别及自卸汽车吨位已分别进行综合计算,但未考虑自卸汽车运输中对道路路面清扫的因素。在施工中,应根据实际情况适当增加清扫路面人工。

⑦自卸汽车运土,按正铲挖掘机挖土考虑,如系反铲挖掘机装车,则自卸汽车运土台班量乘系数1.10;拉铲挖掘机装车,自卸汽车运土台班量乘系数1.20。

⑧挖掘机在垫板上作业时,其人工、机械乘系数1.25,垫板铺设所需的人工、材料、机械消耗另行计算。

⑨推土机推土或铲运机铲土,推土区土层平均厚度小于300mm时,其推土机台班乘系数1.25,铲运机台班乘系数1.17。

⑩装载机装原状土,需由推土机破土时,另增加推土机推土项目。

⑪定额中未包括地下水位以下的施工排水费用,如发生,依据施工组织设计规定,排水人工、机械费用应另行计算。

⑫爆破石方定额是按炮眼法松动爆破编制的,不分明炮或闷炮,如实际采用闷炮法爆破的,其覆盖保护材料另行计算。

⑬爆破石方定额是按电雷管导电起爆编制的,如采用火雷管起爆时,雷管数量不变,单价换算,胶质导线扣除,但导火索应另外增加(导火索长度按每个雷管2.12m计算)。

⑭石方爆破中已综合了不同开挖深度、坡面开挖、放炮找平因素,如设计规定爆破有粒径要求时,需增加的人工、材料、机械应由甲、乙双方协商处理。

3)工程量计算规则

(1)人工土方

①计算土、石方工程量前,应确定下列各项资料:

A.土壤及岩石类别的确定。土壤及岩石类别的划分,应依工程地质勘察资料与前面所述“土壤及岩石的划分”对照后确定。

B.地下水位标高。

C.土方、沟槽、基坑挖(填)起止标高、施工方法及运距。

D.岩石开凿、爆破方法、石碴清运方法及运距。

E.其他有关资料。

②一般规则

A.土方体积,以挖凿前的天然密实体积(m3)为准,若虚方计算,按表9-5进行折算。

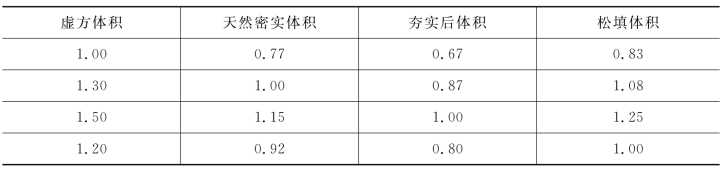

表9-5 土方体积折算表 单位:m3

说明:定额中的“虚土”是指未经填压自然形成的土;天然密实土是指未经动的自然土(天然土);夯实土是指按规范要求经过分层碾压、夯实的土;松填土是指挖出的自然土自然堆放未经夯实填在槽、坑中的土。

B.挖土一律以设计室外地坪标高为起点,深度按图示尺寸计算。

C.按不同的土壤类别、挖土深度、干湿土分别计算工程量。

D.在同一槽、坑内或沟内有干、湿土时应分别计算,但使用定额时,按槽、坑或沟的全深计算。

③平整场地工程量,按下列规定计算(如图9-22):

图9-22 平整场地常见图形

A.平整场地是指建筑物场地挖、填土方厚度在±300mm以内及找平。(www.zuozong.com)

B.平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。计算公式如下:

矩形平面 S=S+2×L+16 (9-4)

凹凸形平面 S=S+2×L+16 (9-5)

任意封闭形平面 S=S+2×(L外围+L内围) (9-6)

④沟槽、基坑土方工程量按下列规定计算:

A.沟槽、基坑、一般土方划分:底宽≤7m且底长>3倍底宽的为沟槽。套用定额计价时,应根据底宽的不同,分别按底宽3~7m间,3m以内,套用对应的定额子目。底长≤3倍底宽且底面积≤150m2的为基坑。套用定额计划时,应根据底面积的不同,分别按底面积20~150m2间,20m2以内,套用对应的定额子目。凡沟槽底宽7m以上,基坑底面积150m2以上者,按挖一般土方或挖一般石方计算。

B.沟槽工程量按沟槽长度乘沟槽截面积(m2)计算。沟槽长度(m),外墙按图示基础中心线长度计算;内墙按图示基础底宽加工作宽度之间净长度计算。沟槽宽(m)按设计宽度加基础施工所需工作面宽度计算。突出墙面的附墙烟囱、垛等体积并入沟槽土方工程量内。

C.挖沟槽、基坑、土方需放坡时,以施工组织设计规定计算,施工组织设计无明确规定时,放坡高度、比例按表9-6计算。

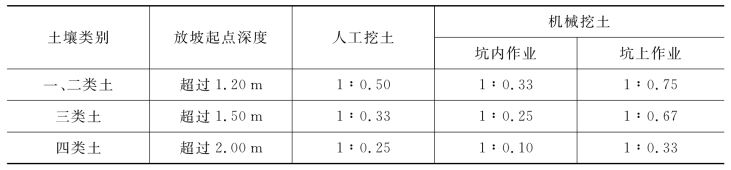

表9-6 放坡高度与放坡比例(1∶K)

注:(1)沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算。
(2)计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。

D.基础施工所需工作面宽度按表9-7中的规定计算。

表9-7 基础施工所需工作面宽度

E.沟槽、基坑需支挡土板时,挡土板面积按槽、坑边实际支挡板面积(即每块挡板的最长边×挡板的最宽边之积)计算。

F.管道地沟、地槽、基坑深度,按图示槽、坑、垫层底面至室外地坪深度计算。

回填土区分夯填、松填以立方米计算。

A.基槽、坑回填土体积=挖土体积-设计室外地坪以下埋设的体积(包括基础垫层、柱、墙基础及柱等)。

B.室内回填土体积按主墙间净面积乘填土厚度计算,不扣除附垛及附墙烟囱等体积。

C.管道沟槽回填,以挖方体积减去管外径所占体积计算。

⑥余土外运、缺土内运工程量按下式计算:

运土工程量=挖土工程量-回填土工程量 (9-7)

正值为余土外运,负值为缺土内运。

(2)机械土方

①机械土、石方运距按下列规定计算:

A.推土机推距:按挖方区重心至回填区重心之间的直线距离计算。

B.铲运机运距:按挖方区重心至卸土区重心加转向距离45m计算。

C.自卸汽车运距:按挖方区重心至填土区(或堆放地点)重心的最短距离计算。

②建筑场地原土碾压以平方米计算,填土碾压按图示填土厚度以m3计算。

4)应用案例

图9-23 人工平整场地

【例9-2】计算如图9-23所示建筑物人工平整场地工程量,并根据2014年江苏省计价定额计算定额综合单价(人工工资单价按2014计价定额,管理费率取定25%,利润取定12%,单位mm)

【解】(1)人工平整场地工程量=(27+0.24+4)×(24+0.24+4)-12×12=738.22m2

或 人工平整场地工程量=S=S+2×L+16

=[(27+0.24)×(12+0.24)+(15+0.24)×12]+2×[(15+0.24+24+0.24+12)×2]+16=738.22m2

(2)套定额

1-98人工平整场地 综合单价:60.13元/10m2

【例9-3】计算如图9-24所示的挖土方工程量。已知该土为三类干土。并根据2014年江苏省计价定额计算定额综合单价(人工工资单价按2014计价定额,管理费率取定25%,利润取定12%,单位mm)。

【解】(1)基槽土方

基槽底宽:B=0.40+0.40+0.30+0.30=1.40m

基槽高:-1.5-(-0.45)=1.05,不足1.5m,不需要放坡。

外墙基槽:

V外墙=L×S

L=(4.20+4.20+4.20+5.70+3.30)×2=43.20m

S断面=1.05×1.40=1.47m2

V外墙=43.20×1.47=63.50m3

内墙基槽:

V内墙=L×S

L=9.0-1.4+(4.2-1.4)×2=13.20m

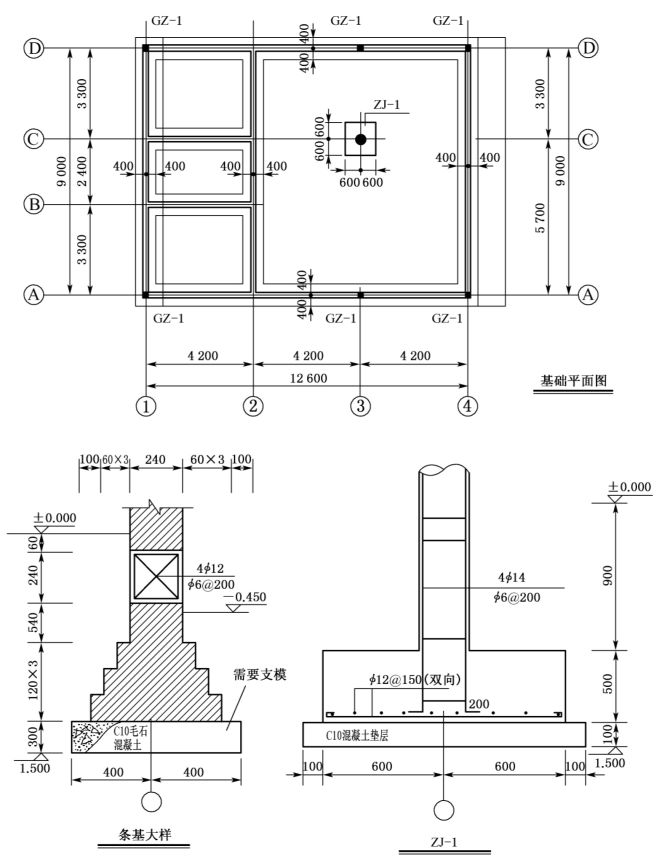

图9-24 某工程基础图

S断面=1.47m2

V内墙=13.20×1.47=19.40m3

V基槽=63.50+19.40=82.90m3

(2)基坑土方

V=(0.6+0.6+0.3+0.3)×(0.6+0.6+0.3+0.3)×1.05=3.40m3

(3)套定额

1-27 人工挖沟槽(三类干土,深1.5m以内) 综合单价:47.47元/m3

1-55 人工挖基坑(三类干土,深1.5m以内) 综合单价:53.80元/m3
